Umbautagebuch
Das Hallen- und Freizeitbad Minara wurde im Zeitraum von September 2019 bis August 2021 saniert.
Umbau-Tagebuch
31. August 2021
Heute wird in allen Bereichen noch einmal kräftig gearbeitet. Zusätzlich werden heute alle Bereiche gereinigt und desinfiziert, damit morgen unsere Gäste einen sauberes Bad vorfinden. Wir freuen uns schon riesig!
30. August 2021
Heute erfolgt die Inbetriebnahme des neuen Kassensystems. Im Innenbereich wird auch schon fleißig dekoriert. Die Attika an der Fassade zum neuen Außenbereich wurde fertig gestellt und das Gerüst konnte zu einem großen Teil entfernt werden.
26. August 2021

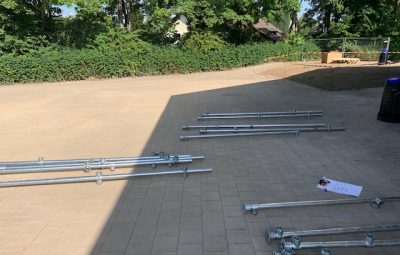

Die Rutsche wurde ebenfalls saniert und erstrahlt in neuem Glanz. Auch die neue Attika ist zu einem guten Stück bereits montiert. Die Mäharbeiten im Außenbereich sind fast fertig. Das neue Spielgerät ist auch schon gut zu erkennen.
25. August 2021
Heute wird mit dem Aufbau des neuen Indoor Spielgerätes gestartet. Der Aufbau der Inneneinrichtung und Möbel ist fast abgeschlossen. Die Arbeiten am Dach und an der Attika laufen intensiv weiter.
24. August 2021
Die Möbel werden aufgebaut. Auch der erste Automat wurde geliefert und aufgebaut. Der Haupteingang wurde ebenfalls fertig gestellt. Im Außen- und Innebereich laufen nun die Reinigungs- und Hygienemaßnahmen.
11. August 2021
Der Multifunktionsraum ist fertig und wird im Moment gereinigt. Die Schwimmhalle inkl. dem Becken sind fertig. Jetzt beginnen die Reinigungsarbeiten. Die Technik vom Innenbecken wird auf den späteren Badebetrieb programmiert.
10. August 2021
Im Außenbereich werden alle Spielgeräte überarbeitet. Auch der neue Wasserspielplatz wird heute in Betrieb genommen und wurde auch schon das erste mal eingeschaltet.
27. Juli 2021
Das Becken wurde geleert und wird komplett gereinigt. Im Außenbereich können die Spielgeräte montiert werden. Der Boden im Foyer wurde fertig angebracht.
23. Juli 2021
Im Foyer gehen die Bodenbelagsarbeiten weiter. Außerdem wird der neue Boden am Wasserspielplatz fertiggestellt.
22. Juli 2021
Im Untergeschoss wurden neue Stahlträger montiert. In der Schwimmhalle werden die Lüftungskanäle montiert sowie die Decke fertig gestellt. Danach wird sofort die neue Beleuchtung installiert, so dass das Baugerüst abgebaut werden kann.
21. Juli 2021
In den Duschen und WC's werden die Trennwände und die sanitären Anlagen installiert.
20. Juli 2021
Aufgrund des guten Wetters können die Arbeiten auf dem Dach endlich wieder aufgenommen werden. Im Foyer wird ab heute der neue Boden verlegt.
19. Juli 2021
Im Heizungskeller wurden heute die neuen Abdeckungen für die Belüftung eingebaut. Im Umkleidebereich wurde die neue Decke montiert. Im Anschluss folgen die Malerarbeiten und danach wird die neue Beleuchtung installiert.
12. Juli 2021
In den Duschen laufen die Arbeiten weiter. Die Arbeiten auf dem Dach gehen aufgrund der Wetterlage nur langsam voran. Der ständige Regen macht ein Arbeiten fast unmöglich.
8. Juli 2021
Die Arbeiten an der Decke sind in vollem Gange. In einigen Räumen ist die Decke inkl. neuer Beleuchtung und Lüftung bereits fertig. Parallel dazu wurde mit der Montage der Duschgarnituren begonnen.
6. Juli 2021
Das Dach und das Geländer vom Sprungturm sind fast fertig. Die neue Decke inkl. der Beleuchtung im Kinderbereich wurde fertig montiert. Aktuell werden in den Duschen, WC's und im Personalbereich die Decken sowie die Lüftung eingebaut.
2. Juli 2021
Das Geländer am Sprungturm ist fast fertig. Am Einer wurde auch schon das neue Sprungbrett montiert.
1. Juli 2021
Im Kinderbereich werden im Moment die Deckenplatten sowie die Beleuchtung angebracht. Am Sprungturm sind die ersten Teile vom neuen Geländer bereits montiert.
30. Juni 2021
Am Sprungturm wurde mit der Montage des neuen Geländers begonnen. Im Erste-Hilfe-Raum und in den Mitarbeiter-Bereichen werden neue Türen und Fenster verbaut sowie Elektro- und Malerarbeiten durchgeführt.
29. Juni 2021
Am Kinderbecken wurden alle alten Fliesen entfernt. Als nächstes wird der Boden für die neuen Fliesen vorbereitet. Die Decke in der Schwimmhalle ist fast fertig und das Gerüst konnte zum Teil bereits abgebaut werden.
17. Juni 2021
In der Umkleide wurden die Trennwände geliefert, welche nun verbaut werden. Im Foyer wird der Boden für den neuen Bodenbelag vorbereitet.
16. Juni 2021
Aufgrund der guten Wetterlage wird momentan am Dach und der neuen Attika weiter gearbeitet. An der neuen Wasserspiellandschaft im Außenbereich wird der Boden beschichtet.
10. Juni 2021

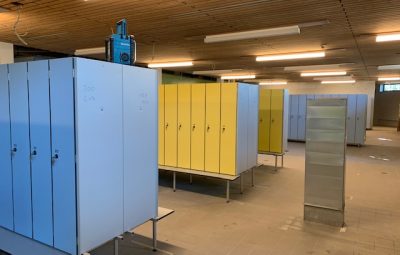

Im Foyer stehen die Drehkreuze bereits an Ort und Stelle. Der Automat wird heute an seiner endgültigen Position aufgebaut. Im Umkleidebereich stehen schon die ersten Spinde.
9. Juni 2021
Die Arbeiten im Außenbereich gehen weiter. Im Foyer wird gerade das neue Kassensystem sowie die Drehkreuze und der Verkaufsautomat montiert. In der Umkleide wurde mit der Montage der Spinde begonnen.
7. Juni 2021
In der Technik im Untergeschoss wurde mit der Reinigung begonnen. Erst wenn hier alles sauber und staubfrei ist, können die Anlagen in Betrieb genommen werden.
4. Juni 2021
Die große öffnende Fassade wurde fertig gestellt und die Elemente der Flügel wurden eingebaut. Am Hubboden wird im Moment die neue Technik, hier v.a. der neue Motor und die Steuerung, verbaut.
31. Mai 2021
Die Dacharbeiten kommen gut voran und diese, endlich bei schönem Wetter. Auch im Außenbereich geht es in großen Schritten voran. Im Minara ist aktuell der Fliesenleger, Maler und Elektriker im Einsatz.
25. Mai 2021
Im Außenbereich werden die Platten am Boden verlegt. Im neuen Ruheraum (früher der Solarienraum) wurde eine neue Wand aufgebaut und die Fassade montiert.
20. Mai 2021
Am Kinderbecken wurde die öffnende Fassade eingebaut. Auch die Fliesenarbeiten in diesem Bereich haben begonnen.
5. Mai 2021
Die Technik im Chlorgasraum wurde montiert. Nun wird die Elektroverteilung für diese Technik fertig gestellt. Auch im Außenbereich laufen die Arbeiten weiter.
4. Mai 2021
Am Dach wird die Unterkonstruktion für die neue Attika montiert. In dem Umkleidebereich wird aktuell die neue Beleuchtung montiert. Im Innenbereich wird für den Fliesenleger der Boden an die Fassade angepasst.
30. April 2021
Im neuen Freibereich/Wasserspielplatz werden die ersten Bodenmatten verlegt.
29. April 2021
Die ersten Fliesen wurden im neuen Aufenthaltsbereich verlegt. An der großen Fassade werden die Vorarbeiten am Boden für die öffnenden Elemente der Fassade getroffen.
13. April 2021
Die Wände für die Malerarbeiten werden vorbereitet. Die Fliesen im Umkleidebereich sind verlegt. Jetzt folgen die Flure sowie die Duschen und WC's. In den Fluren wurde auch schon die erste neue Tür eingebaut.
6. April 2021
Der Fliesenleger ist noch dabei, die Bodenabläufe zu fliesen. Ab dieser Woche startet auch das Malergewerk. Im Moment werden die Wände vorbereitet.
30. März 2021
Die Rohre und Leitungen im Technikkeller werden alle gedämmt. Die Fliesen in der Umkleide sind verlegt. Jetzt werden die Bodenabläufe mit den Fliesen angepasst. Am Dach werden weiterhin die Halterungen für die neue Attika montiert.
22. März 2021
Aktuell wird die Technik vom neuen Wasserspielplatz installiert und die alten Unterwasserscheinwerfer demontiert.
19. März 2021
Beim Fliesenleger gehen die Arbeiten sehr gut voran. Währenddessen wurde ein Kran aufgestellt, der für die Fassaden- und Dacharbeiten genutzt wird.
2. März 2021
Aktuell wird das Gerüst für die neue Fassade umgebaut. Die Vorbereitungsmaßnahmen am Boden in der Umkleide laufen weiter.
1. März 2021
Die große Fassade am Innenbecken ist komplett demontiert, genauso wie die Attika. Heute und morgen wird das Gerüst umgebaut, damit die neue Fassade montiert werden kann.
23. Februar 2021
Der Boden in der Umkleide wurde vom Fliesenleger komplett mit einem Flies verlegt. Die Arbeiten an der neuen Fassade am Kinderbecken sowie die Demontage der alten großen Fensterfassade gehen zügig voran.
18. Februar 2021
Die Montage der neuen Fassade am Kinderbecken schreitet voran. Es wurden sogar schon die ersten Gläser eingesetzt. Die alte Fassade am Innenbecken wird aktuell demontiert.
17. Februar 2021
Die Montage der Fassade am Kinderbecken läuft weiter. Zusätzlich wird die Attika vom Dachrand demontiert, damit die neue Fassade montiert werden kann.
15. Februar 2021
Die Drehkreuze für das neue Kassensystem wurden geliefert. Im Technikkeller werden neue Türen und die neue Wasserinstallation angebracht. Zusätzlich wird die Außenfassade am Kinderbecken demontiert.
2. Februar 2021
Die neuen Lüftungskanäle und -auslässe werden installiert. Die Fassade im Innenbereich steht, jetzt werden die ersten Scheiben eingebaut. Auch die Fenster und Türen werden weiterhin durch neue ausgetauscht.
1. Februar 2021
Die Installation der Fenster läuft weiter. Die neue Fassade am Kinderbecken wurde schon angebracht.
21. Januar 2021
Weitere Teil für die Fassade wurden geliefert. Die Fliesenleger bereiten die Arbeiten am Boden vor.
20. Januar 2021
Die neuen Bodenabläufe in der Umkleide und weitere Türrahmen wurden angebracht. Die Fliesenarbeiten in den Duschen sowie die Sprungturmsanierung laufen weiter. Die Badewassertechnik vom Innenbecken wird installiert.
18. Januar 2021
Die neuen Bodenabläufe werden montiert und die ersten Fassadenelemente und -gläser geliefert.
12. Januar 2021
In den WC's, im Foyer und im Aufsichtsraum werden die neuen Fliesen verlegt. Des Weiteren sind die neue Personaldusche sowie die neuen Pumpen für die Wasserkreisläufe zu sehen. Der neue Heizkessel ist jetzt in Betrieb.
5. Januar 2021
Die ersten Bodenfliesen werden verlegt. Außerdem werden die neuen Türrahmen eingesetzt.
17. Dezember 2020
Auf den Bildern ist der aktuelle Stand der Fliesenarbeiten im Flur, in den Duschen und auf der Außenwand der Duschen zu sehen.
14. Dezember 2020
Die Arbeiten auf dem Dach gehen weiter. Außerdem sind die ersten Fliesenarbeiten im Umkleidebereich zu sehen.
10. Dezember 2020
Die Arbeiten am Dach sind in vollem Gange. Die Fliesenarbeiten im Umkleidebereich gehen weiter. Es sind schon die ersten Farben zu sehen.
9. Dezember 2020
Die Arbeiten an der Badewassertechnik laufen weiter. Ein neuer Batterieraum für die Notfallversorgung wurde geschaffen. Die Betonsanierung des Sprungturms und die Kernbohrungen für die neue Belüftung der Außenfassade laufen auf Hochtouren.
8. Dezember 2020
Die Fliesenarbeiten starten im Umkleidebereich und neue Leitungen im Schwimmmeisterraum werden verlegt. Außerdem wird die neue Innenfassade vorbereitet und der Sand im Außenbereich aufgetragen.
