Unser Live-Blog
Hier bekommen Sie die aktuellsten Entwicklungen im Solemar direkt auf einen Blick.
28. Juni 2023
Endspurt im Thermen- und Saunabereich. Die letzten Arbeiten werden fertig gestellt und alles gründlich für die Eröffnung gereinigt. Im Außenbereich des WellnessCenters wurde ein neuer Eisbadezuber aufgestellt.
27. Juni 2023
Weiter geht es mit der Inneneinrichtung der Stollensauna und den Holzdecks in der Therme. Die neuen Stützen im Bad sind fertig.
26. Juni 2023
In der Therme werden aktuell neue Holzdecks angebracht. Außerdem wird das Liegebecken gereinigt. Die neue Schmutzfangmatte am Haupteingang ist fertig. In der Sauna werden im Außenbereich neue Steine verlegt.
23. Juni 2023

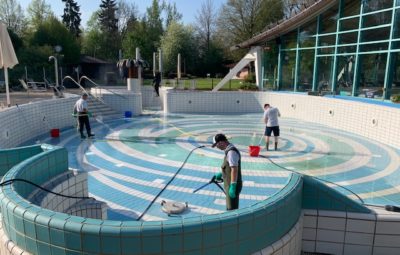

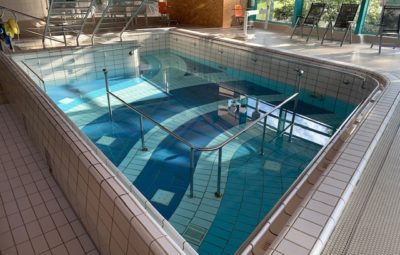

An der Innenverkleidung sowie an den neuen Fliesen in der Stollensauna wird weiterhin fleißig gearbeitet. Außerdem wird ein neuer Zaun in der Sauna angebracht. Die Sitzbecken in der Therme werden aktuell gereinigt.
21. Juni 2023
Das Innen- und Außenbecken wird wieder mit Wasser befüllt. Das Soleintensivbecken wird aktuell noch gereinigt und die Schmutzfangmatte am Haupteingang erneuert. Der alte Eisbadezuber wird als neues Blumenbeet bepflanzt.
16. Juni 2023

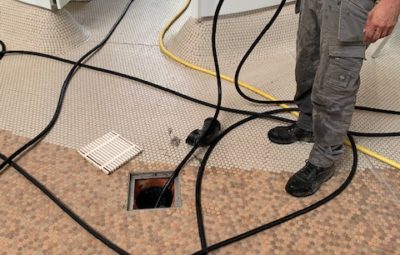

Aktuell werden die Bodenabläufe in der Sauna und die Stützen im Bad saniert. Die Scheibe im Umkleidebereich wurde neu beklebt. Außerdem wird der Infopoint im Foyer neu gestaltet.
14. Juni 2023

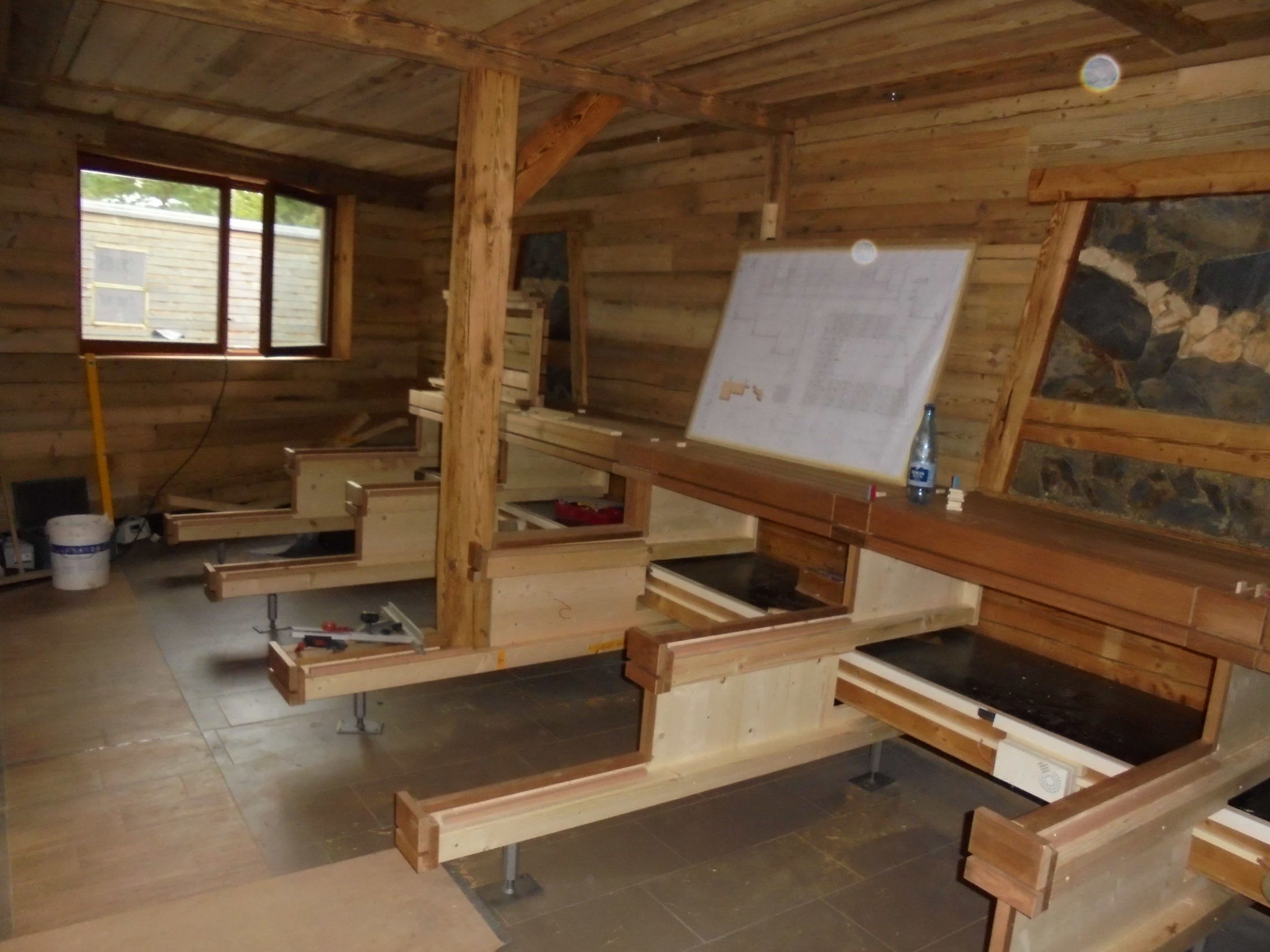

In der Salinenwelt werden weiterhin neue Fliesen verlegt und an der Sauna-Kabine gearbeitet. Der neue Belag auf der Terrasse ist auch schon fast fertig. Im Bad werden die Blumenbeete neu gestaltet.
13. Juni 2023

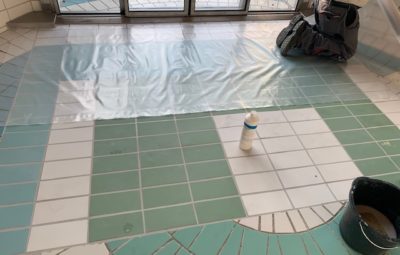

In verschiedenen Becken wurde das Wasser abgelassen. Diese werden gereinigt und neu verfugt. Die Terrasse beim Panoramabecken bekommt einen neuen Belag. In der Salinenwelt werden Fliesen erneuert und die Sauna-Kabine saniert.
Vom 12. – 28. Juni stehen im Thermen- und Saunabereich umfangreiche Sanierungsmaßnahmen an.
19. Juli 2022
Im Moment werden unter anderem die elektrische Versorgung und Beleuchtung installiert. Zusätzlich wurde auch schon die Schutzwand um den Duschblock entfernt und die ersten Hygienemaßnahmen umgesetzt.
14. Juli 2022

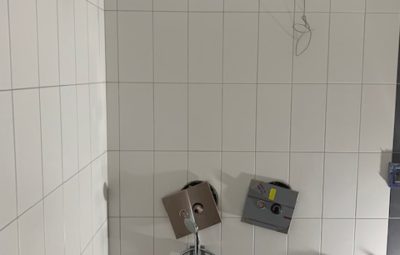

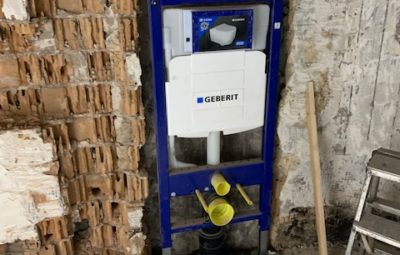

Die Decken sind in beiden Duschen fertig montiert. Im Moment werden unter anderem die Waschbecken und WC's an den Wänden angebracht.
11. Juli 2022
Die Träger für die neuen Deckenelemente sowie die neue Lüftung sind montiert. Heute und morgen werden die neuen Deckenplatten angebracht.
13. Juni 2022
Die neue Brücke ist fertig saniert und die reguläre Zufahrt auf den Parkplatz wieder möglich.
8. Juni 2022
Die Fliesen im äußeren oberen Bereich sind zum Teil schon verlegt. Im inneren Bereich laufen die Vorbereitungen für das Auftragen des Haftgrundes.
7. Juni 2022
Die Stahlträger für die neue Brücke wurden geliefert und gleich montiert.
7. Juni 2022
Die Fliesen im unteren Bereich sind komplett verlegt und müssen noch verfugt werden. Ab heute werden die Fliesen im oberen äußeren Bereich verlegt.
3. Juni 2022
An den unteren Außenwänden des Duschblocks werden aktuell die Fliesen verlegt. Im Innenbereich laufen die Vorbereitungen für das Auftragen des Haftgrundes.
2. Juni 2022
In den beiden Duschräumen wurde die Lüftung bereits montiert. Im äußeren oberen Bereich wurde der neue Putz angebracht. Damit können jetzt die Fliesenarbeiten beginnen.
1. Juni 2022
Nun wurde auch im oberen Bereich des Duschblocks der Haftgrund aufgetragen.
30. Mai 2022
Der Grundputz im unteren Bereich des Duschblocks wurde bereits aufgetragen.
25. Mai 2022
Die Ansatzpunkte für die Schnellputzleisten wurden an die Außenwände angebracht. Die Montage der Wasserleitungen im oberen Bereich wurden abgeschlossen. Jetzt werden die Leitungen im Technikkeller erneuert.
24. Mai 2022
Im Außenbereich werden die Liegen verteilt und der Rasen noch einmal frisch gemäht. Im Duschblock läuft die Montage der Wasserinstallation weiter. Im unteren, äußeren Bereich wurde bereits der Haftgrund aufgetragen.
23. Mai 2022
Auch an der Zufahrts-Brücke zum Solemar-Parkplatz wird weiter gearbeitet.
19. Mai 2022
Die neue Schleuse wurde erfolgreich eingebaut. Im nächsten Schritt wird diese noch elektrisch angeschlossen und in Betrieb genommen. Die Dekoarbeiten werden weiter geführt und morgen abgeschlossen sein.
19. Mai 2022
Im Duschblock läuft die Installation der Wassertechnik. Die Verfugungsarbeiten am Beckenrand des Außenbeckens sind in vollem Gange. Bei der Sanierung der Fassade werden die neuen Fliesen verlegt.
18. Mai 2022
Im Duschblock wurden alle alten Wasserleitungen entfernt und die Bodenabläufe frei gelegt. Heute beginnt die Installation der Leitungen. Die neue Schleuse wurde bereits geliefert und steht zur Montage bereit.
17. Mai 2022
Heute werden alle Bodenabläufe in der Therme gereinigt. Die neue Wasserleitung für das Intensivbecken ist fertig. Im Duschblock beginnt die Installation der neuen Wasserleitungen. Auch wird die Therme in vielen Bereichen neu dekoriert.

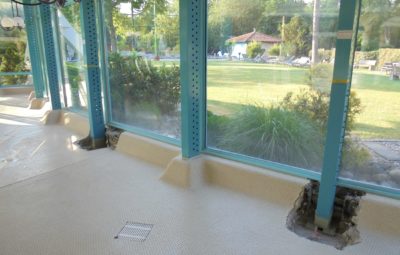

13. Mai 2022

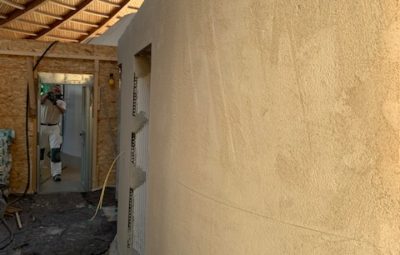

Die Fassadenstützen sind saniert. Als nächstes muss der Boden wieder verfüllt und neu gefliest werden. Der Duschblock wurde komplett entkernt. Bei der Schleuse wird aktuell die Folie und die neue Abdichtung verlegt.
12. Mai 2022

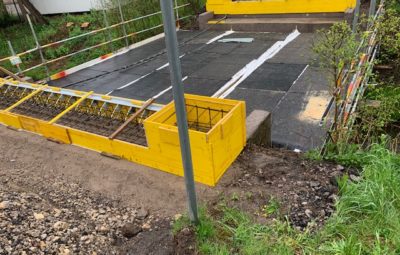

Die Auflagepunkte für die Brückenträger sind für die Betonarbeiten vorbereitet.
12. Mai 2022
Beim Duschblock geht es weiterhin gut voran. Auch die Sanierung der Fassadenstützen ist gestartet. Die Therapiebecken werden aktuell gereinigt und schon wieder mit Wasser befüllt. Die Arbeiten an der Schleuse gehen ebenfalls weiter.
11. Mai 2022
Beide Therapiebecken werden geleert und anschließend gereinigt und desinfiziert. Auch das Kneippbecken im Außenbereich wird aufbereitet. Im Innenbecken werden bei den Reinwassereinläufen die neuen Halterungen montiert.
11. Mai 2022
An der Schleuse beginnt der neue Bodenaufbau. Dazu wird als erstes die alte "Schleusentasche" mit Beton verfüllt. Auch der Pilz im Außenbecken bekommt einen neuen Anstrich. Am Duschblock werden schon die äußeren Fliesen entfernt.
10. Mai 2022
Heute wird das Innenbecken gereinigt. Mit dem Tausch der Reinwassereinläufe wurde ebenfalls gestartet. Bei der Demontage des Duschblocks geht es gut voran. Insgesamt liegen wir gut im Zeitplan.
9. Mai 2022
Der Stahlträger der Schleuse ist auch demontiert. Nun werden die neuen Kabel, für die Versorgung mit Strom, der neuen Schleuse verlegt. An den Decken im Duschblock werden die Lüftungskanäle frei gelegt und die ersten Wandfliesen entfernt.
9. Mai 2022

Die Betonarbeiten am neuen Fundament der Brücke zum Solemar-parkplatz sind abgeschlossen.
8. Mai 2022
Unsere Techniker wechseln ab heute zehn alte Badewasserklappen gegen zehn neue aus. Dazu müssen die Becken leer sein, damit kein Wasser in den Leitungen steht.
6. Mai 2022
Die Einhausung ist bereits fertig. Heute wird die alte Beleuchtung demontiert und die notwendige Baubeleuchtung installiert.
5. Mai 2022
Die Einhausung des Duschblocks wird momentan errichtet. Die Arbeiten gehen gut voran und werden morgen abgeschlossen.

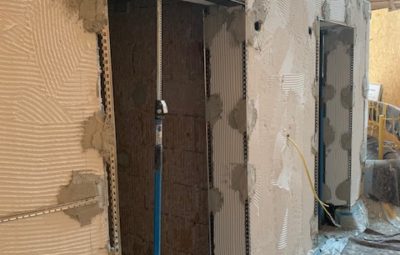

4. Mai 2022
Alle beweglichen Teile, Halterungen, Schilder etc. werden von unserer Technik aus dem Duschbereich entfernt. Die Firma Benzing startet parallel mit dem Aufbau der Einhausung des Duschblocks.
3. Mai 2022
Die Vorbereitungsmaßnahmen beim Duschblock starten. Als erste Maßnahme wurde die Tür zwischen den neuen und den alten Duschblöcken entfernt.
29. April 2022

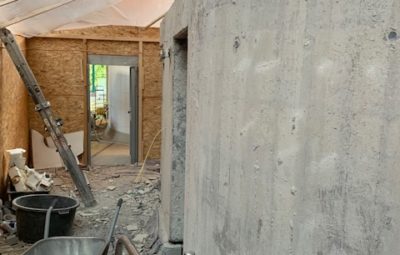

Die Demontage ist beendet und es wird mit den Arbeiten am Fundament gestartet.
27. April 2022
Seit dem 25. April wird die Brücke zum Solemar-Parkplatz saniert. Eine vorübergehende Umleitung der Ein- und Ausfahrt wurde ausgeschildert. Nun wird die Brücke angerissen und demontiert.

10. Juni 2021
In der Sauna bei der Außendusche und beim Kaltbecken wurden die Hölzer auf der Terrasse überarbeitet. Außerdem wird alles noch einmal intensiv gereinigt vor der Wiedereröffnung. Hier ist das Team der HWA gerade im Sauna Außen- Kaltbecken.
31. Mai 2021
In der Müllerstube wurde eine neue Ofenabtrennung aufgebaut. Die alte Abtrennung war hinüber und musste ersetzt werden.
20. Mai 2021
Die neuen Pufferspeicher sind nun komplett angeschlossen. Jetzt werden die Fühler sowie die Steuerung noch neu programmiert. Anschließend kann unser Blockheizkraftwerk wieder gestartet werden.
12. Mai 2021
An den Pufferspeichern werden jetzt die benötigten Leitungen angeschlossen.
11. Mai 2021
Die Kneipp-Becken in der Therme, sowie im Kurpark wurden bei dem schönen Wetter der letzten Tage mit einem neuen Farbanstrich versehen.
7. Mai 2021

In der letzten Nacht wurden die neuen Duscharmaturen im Fitness im Solemar installiert. Heute erfolgt die Inbetriebnahme der dazugehörigen Technik.
3. Mai 2021
Die einzelnen Pufferspeicher wurden nun alle in den Technikkeller, an ihren neuen Standort, transportiert. Kein leichtes Unterfangen bei einem Gewicht von ca. 250kg pro Element. Nun kann mit der Installation begonnen werden.
